Travaux préparatoires au branchement pour un appartement, un bureau ou un magasin
Étapes techniques pour la réalisation d’un branchement
Veillez à ce que De Watergroep ait été invité au préalable à une réunion de coordination afin de prendre des dispositions claires pour la réalisation du branchement d’eau potable. Effectuez tous les travaux préparatoires discutés avant la réalisation d’un branchement d’eau potable chez vous par nos soins. Vous éviterez ainsi des frais supplémentaires par la suite !
Bâtiment
- Le bâtiment est protégé contre le gel, la pluie et le vent (étanchéité au vent et à la pluie).
- Il n’y a pas d’obstacles (silo à mortier, grue de chantier, baraque de chantier…) dans la zone des travaux pour le branchement d’eau potable.
- Le local à compteurs est un espace commun.
Terrassement/fouille
- Nous installons toujours nos conduites dans une tranchée ouverte.
- Les travaux de terrassement nécessaires à l’installation de la conduite de service doivent être réalisés (en concertation avec le responsable de De Watergroep) entre la limite de la propriété et la façade du bâtiment. De Watergroep se charge uniquement des travaux d’excavation sur le domaine public.
- La tranchée doit avoir au moins une profondeur de 90 cm et une largeur de 40 cm, et son fond doit être plat et exempt de pierres.
- Une fouille de 1 m de large x 1 m de long et 1,20 m de profondeur doit être prévue contre la façade.
Point d’entrée du branchement dans le bâtiment / passage mural
- En cas d’exécution sans cave/sans vide sanitaire, le propriétaire du bâtiment doit veiller à ce qu’il y ait une chambre de visite (longueur x largeur x profondeur = 1 m x 1 m x 1,20 m) dans le bâtiment au niveau du branchement.
L’utilisation de coudes et/ou de points d’énergie n’est pas autorisée en raison de l’espace requis et du branchement dans la chambre de visite !
- En cas d’exécution dans une cave : si le local à compteurs est situé dans un sous-sol commun, la condition supplémentaire est qu’il doit se trouver à l’avant ou sur un mur latéral accessible du bâtiment. Le passage mural doit être situé de préférence dans un coin du local.
CES RÈGLES S’APPLIQUENT AUX PÉNÉTRATIONS DANS LES MURS :
| Conduites de service | Gaine de passage mural en PVC lisse SN4 à installer par le client. | Étanchéité au gaz et à l’eau entre le mur et la gaine | Étanchéité entre la gaine et la conduite de service en fonction de la section de la gaine et de la conduite de service. |
| Section 25 | Section 100 | Responsabilité du client (maître d’ouvrage/demandeur) (= hachuré en vert) |
Responsabilité de De Watergroep |
| Section 50 | Section 150 | Responsabilité du client (maître d’ouvrage/demandeur) (= hachuré en vert) |
Responsabilité du client (maître d’ouvrage/demandeur) (= hachuré en bleu) |
| >Section 50 | Pour le diamètre de la gaine murale, le client doit contacter De Watergroep. |
Responsabilité du client (maître d’ouvrage/demandeur) (= hachuré en vert) |
Responsabilité du client (maître d’ouvrage/demandeur) (= hachuré en bleu) |

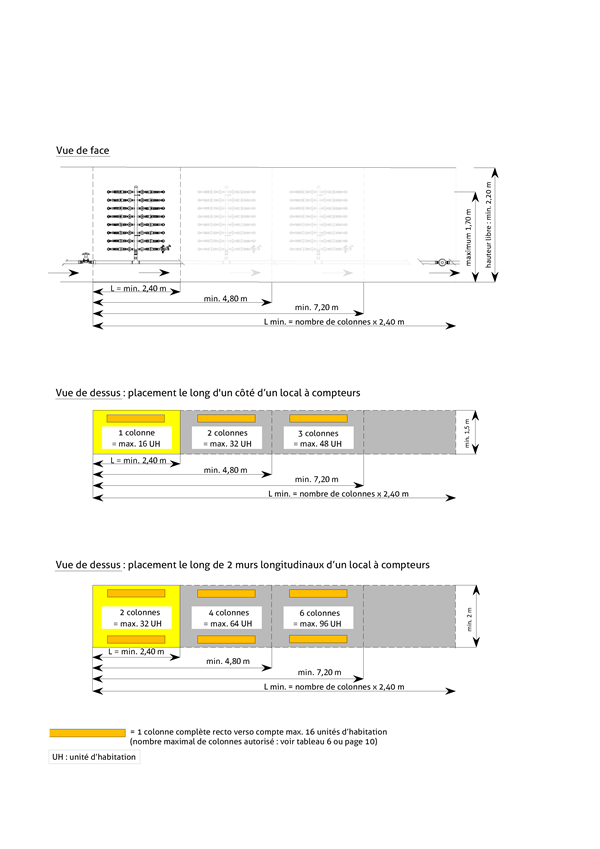

Dimensions colonnes de distribution / local à compteurs

Plaque en bois résistant à l’humidité
- À la hauteur de la disposition du compteur d’eau, prévoyez une double plaque de bois solide et résistant à l’humidité (type betonplex) (min. 2,5 m x 1,25 m et épaisseur 2 x 18 mm) du sol à la hauteur du passage mural et/ou du sol.
- L’emplacement exact des plaques sera convenu lors de la mesure.
- L’extrémité du passage mural et/ou de sol en face de la plaque est choisie de manière à ce que l’installation du compteur d’eau puisse se faire sans ajustements supplémentaires.
Toutes les étapes décrites ci-dessus ont-elles été exécutées ?
Demandez dès maintenant ici la réalisation de votre branchement !
