Demande nouveau raccordement à l’eau
Vous vous apprêtez à construire ou à rénover ? Dans ce cas, vous aurez probablement besoin d’eau pendant les travaux. Vous avez 2 options :
1. Le compteur d’eau ne peut pas encore être installé à son emplacement définitif ?
Dans ce cas, vous pouvez demander un branchement de chantier. Nous installons ce branchement de chantier dans un puits de chantier et vous pouvez l’utiliser pendant 2 ans maximum. Par la suite, nous effectuerons un branchement à partir du branchement de chantier placé dans le puits de chantier jusqu’à l’emplacement final du compteur d’eau. Vous trouverez sur cette page ce que vous devez prévoir avant de demander un branchement de chantier et comment le faire.
2. Le compteur d’eau peut déjà être installé à son emplacement définitif ?
Dans ce cas, vous pouvez demander un branchement d’eau potable.
- Nous installons déjà ce branchement d’eau potable à l’endroit où le compteur d’eau devra se trouver à l’avenir (par exemple, dans une cave ou un garage).
- Le branchement d’eau potable est temporairement scellé. Vous pouvez utiliser 1 robinet de ce branchement d’eau potable pendant 2 ans maximum. Utilisez cette eau uniquement pour les travaux réalisés sur votre chantier.
- Les travaux sont terminés ? Dans ce cas, demandez une inspection. Tout est en ordre ? Si c’est le cas, nous brisons le scellé et vous pouvez utiliser le branchement d’eau potable temporaire comme branchement d’eau potable définitif.
Demandez votre branchement d’eau potable :
- Demandez un branchement d’eau potable pour une habitation.
- Demandez un branchement d’eau potable pour une entreprise.
- Demandez un branchement d’eau potable pour un appartement, un bureau ou un magasin.
- Demandez un branchement de chantier
- Approuvez l’offre dans les 6 mois
- Creusez le puits de chantier au bon endroit
- Assurez-vous que le puits de chantier est en ordre
- Prenez rendez-vous pour l’installation de votre branchement de chantier
- Demandez un branchement d’eau potable définitif après les travaux
1. Demandez un branchement de chantier
Demandez un branchement de chantier en utilisant notre formulaire en ligne.
Vous devez le faire au moins 2 mois avant le début des travaux.
De quoi avez-vous besoin ?
- Votre carte d’identité
- L’adresse à laquelle il faut installer le branchement de chantier
- La date à partir de laquelle vous souhaitez utiliser le branchement de chantier
- Des informations sur l’emplacement où votre compteur d’eau définitif devra être installé
Comment dois-je faire pour demander un branchement de chantier ?
- Demandez un branchement de chantier pour une habitation, un bâtiment commercial ou un immeuble à appartements
- Demandez un branchement de chantier pour un gros chantier de construction ou un événement annuel récurrent
Pour cela, rendez-vous sur le site web d’AquaFlanders.
Combine coûte un branchement de chantier ?
Le prix d’un branchement de chantier dépend de l’endroit où est creusé le puits de chantier.
- Le branchement de chantier peut-il, ultérieurement, être prolongé en ligne droite jusqu’à l’emplacement définitif du compteur d’eau ?
Dans ce cas, son coût est moins élevé. Nous tirerons votre branchement de chantier en ligne droite jusqu’à votre habitation et nous raccorderons votre compteur d’eau au réseau public d’eau potable.
- Le puits de chantier a-t-il été creusé au mauvais endroit ?
Dans ce cas, nous ne pouvons pas prolonger le branchement de chantier jusqu’au compteur d’eau et vous paierez plus cher. Nous devons définitivement fermer votre branchement de chantier et installer un nouveau branchement d’eau potable définitif en ligne droite jusqu’à votre habitation. Nous vous raccorderons ensuite au réseau public d’eau potable.
Veillez donc à creuser votre puits de chantier au bon endroit. Comment ? Pour cela, lisez les instructions reprises sous « Étape 3 : Assurez-vous de placer correctement votre puits de chantier et de le placer au bon endroit ».
Quels sont les tarifs ?
- Pour une habitation, un bâtiment commercial ou un immeuble à appartements
- Rendez-vous sur la page Tarifs.
- Saisissez votre code postal.
- Cliquez sur « Autres tarifs ».
- Pour un gros chantier de construction ou un événement annuel
Ce prix dépend de votre projet. Une offre vous sera envoyée sur demande.
2. Approuvez l’offre dans les 6 mois
Votre demande a-t-elle été traitée ? Vous recevez ensuite une offre et un dessin technique du branchement de chantier.
Approuvez l’offre dans les 6 mois Voici comment procéder :
- Signez l’offre.
- Téléchargez l’offre signée via cette page.
3. Creusez le puits de chantier au bon endroit
Nous plaçons le branchement de chantier dans un puits de chantier provisoire. Il est de votre responsabilité de veiller à ce que le puits de chantier soit creusé au bon endroit.
Où devez-vous creuser le puits de chantier ?
- Creusez le puits de chantier le plus près possible de l’alignement.
L’alignement est la limite officielle entre le domaine public (par exemple la rue) et votre propriété privée.
Pour savoir exactement où se trouve l’alignement, demandez les plans à votre commune. - Creusez le puits de chantier de sorte à pouvoir continuer à creuser plus loin, après les travaux de construction :
- en ligne droite
- et à angle droit de l’alimentation en eau
- en direction de l’endroit où sera placé votre compteur d’eau.
Après les travaux, nous pourrons prolonger le branchement de chantier jusqu’à l’endroit où sera placé votre compteur d’eau définitif. Cela vous coûtera moins cher.


4. Assurez-vous que le puits de chantier est en ordre
Quelle doit être la taille du puits de chantier ?
Le puits doit mesurer au moins 1 mètre de long, 1 mètre de large et 1,2 mètre de profondeur.
(Pour certains gros branchements, il faut un puits de chantier plus grand).
À quoi doit ressembler le puits de chantier ?
- Placez des panneaux multiplex résistants à l’eau contre les côtés du puits de chantier.
- Utilisez des poutres de renfort. Ces poutres garantissent que le sol ne comprime pas le puits.
- Prévoyez un couvercle solide pour couvrir le puits de chantier.
- Ne mettez rien sur le fond.
- Veillez à ce que le puits de chantier soit facilement accessible et propre.
- Veillez à ce que le branchement de chantier qui se trouve dans le puits ne puisse pas geler en hiver. Pour de plus amples informations, consultez le site www.dewatergroep.be/wintertips.

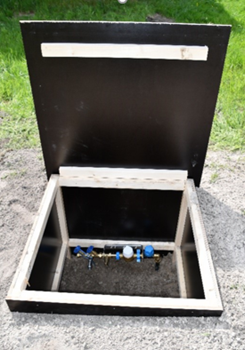

Voici à quoi ressemble un puits de chantier :

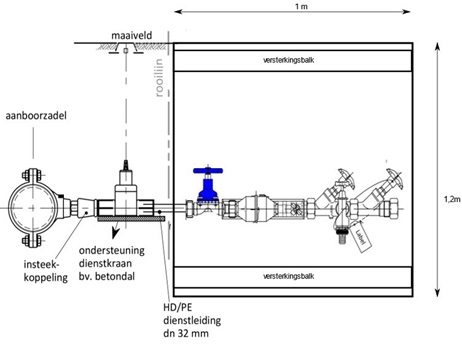

Voici à quoi ressemble un branchement de chantier :

5. Prenez rendez-vous pour l’installation de votre branchement de chantier
Votre puits de chantier est-il prêt et en ordre ? Demandez le placement de votre branchement de chantier.
- Nous vous appellerons pour fixer un rendez-vous. Veillez à ce quelqu’un soit présent sur place pendant ce rendez-vous.
- Le rendez-vous est fixé, mais vous avez un empêchement ? Prévenez-nous au moins 2 jours ouvrables à l’avance en appelant le 02 238 96 99.
- Nous viendrons placer un branchement de chantier chez vous dans les 2 mois suivant votre demande.
6. Demandez un branchement d’eau potable définitif après les travaux
Les travaux sont terminés ? Dans ce cas, nous remplacerons le branchement de chantier par un branchement d’eau potable définitif. La façon dont nous procédons dépend de l’emplacement de votre puits de chantier :

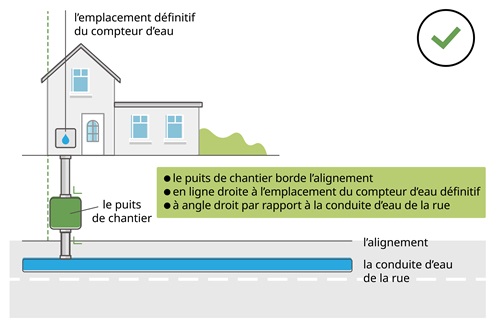

1. Votre puits de chantier se trouve au bon endroit
Cela signifie que votre puits de chantier remplit les conditions requises.
- Le puits de chantier se situe au plus près de l’alignement.
- Le puits de chantier est en ligne droite et à angle droit par rapport à la conduite d’eau de la rue jusqu’à l’emplacement du compteur d’eau définitif.

Votre puits de chantier remplit-il ces conditions ? Si c’est le cas, nous pourrons convertir votre branchement de chantier en un branchement d’eau potable définitif. Nous prolongerons votre branchement de chantier en ligne droite jusqu’à votre habitation et nous vous raccorderons au réseau public d’eau potable.
Vous ne payez plus alors que le déplacement du compteur d’eau (du puits de chantier à son emplacement définitif dans l’habitation).
Vous avez déjà payé le raccordement du branchement d’eau potable définitif.
Rendez-vous sur www.dewatergroep.be/tarifs. Choisissez votre commune. Cliquez sur « Autres tarifs ». Sous « Branchement au réseau d’eau potable », vous trouverez le prix du « Placement à l’intérieur et raccordement du branchement d’eau potable (= après le branchement de chantier) ».

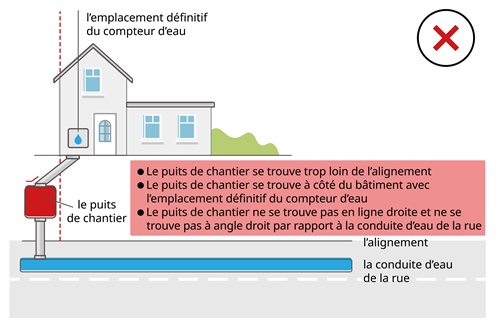

2. Votre puits de chantier ne se trouve pas au bon endroit
Cela signifie que votre puits de chantier ne remplit pas les conditions requises.
- Le puits de chantier se trouve trop loin de l’alignement.
- Le puits de chantier :
- ne se trouve pas en ligne droite
- et ne se trouve pas à angle droit
par rapport à la conduite d’eau de la rue jusqu’à l’emplacement définitif du compteur d’eau.

Votre puits de chantier remplit-il ces conditions ? Si c’est le cas, nous ne pourrons pas convertir directement votre branchement de chantier en un branchement d’eau potable définitif. Nous devons définitivement fermer votre branchement de chantier et installer un nouveau branchement d’eau potable définitif en ligne droite jusqu’à votre habitation. Nous vous raccorderons ensuite au réseau public d’eau potable.
Vous devrez payer pour :
- la fermeture définitive de votre branchement de chantier
- l’installation d’un nouveau branchement d’eau potable définitif.
Rendez-vous sur www.dewatergroep.be/tarifs. Choisissez votre commune. Cliquez sur « Autres tarifs ».
